Внедрение канбан в команду: этапы, ошибки и реальный опыт

admin Без рубрики 1 мин

Первые три месяца после перехода на удалёнку наша команда из семи человек работала в режиме постоянного аврала. Задачи терялись в переписке, приоритеты менялись дважды в день, а на созвонах разработчики и менеджер смотрели на одну задачу и видели разные сроки. Когда мы наконец сели и нарисовали на доске все текущие задачи — оказалось, что одна из них находится «в работе» у троих сотрудников одновременно.

Именно тогда мы начали разбираться с внедрением системы канбан. Эта статья — о том, как внедрить канбан в команду без лишних ритуалов и сопротивления, какие этапы важны, а на чём можно сэкономить силы.

Почему команды теряют темп без видимой системы работы

Большинство команд работает в состоянии «у нас всё под контролем» — до первого кризиса. Задачи хранятся в голове, в мессенджерах, в электронной почте и в нескольких таблицах сразу. Каждый знает о своих задачах. Никто не знает о задачах соседа.

Проблема не в лени и не в некомпетентности — проблема в отсутствии единой точки видимости. Именно это и решает метод канбан: он не добавляет новых встреч и не меняет роли, а просто делает поток работы наглядным.

Скрытые потери, которые не видны в отчётах

Задачи, зависшие между «согласованием» и «в работе», не попадают ни в один отчёт. Разработчик ждёт фидбека от дизайнера — и молчит. Дизайнер думает, что задача не срочная — и не торопится. Через неделю руководитель спрашивает, почему фича не готова, и никто не может ответить внятно.

Такие задачи в теории управления называют «невидимой работой».

Когда хаос в задачах стоит дороже, чем кажется

Хаос измеряется не только потраченными часами. Он измеряется сорванными дедлайнами, выгоранием сотрудников и потерянными клиентами. Команда, которая не видит свою работу, не может её улучшить — она просто работает быстрее в том же направлении.

Внедрение канбан меняет это: появляется общий язык для разговора о задачах, становятся видны узкие места, и команда начинает управлять не людьми, а потоком.

Что такое метод канбан и чем он отличается от других подходов

Канбан — это метод управления работой, основанный на визуализации задач, ограничении незавершённой работы и непрерывном улучшении процесса. Он появился в Toyota в 1950-х как система производственных карточек и был адаптирован для IT-команд Дэвидом Андерсоном в 2007 году.

В отличие от Скрама, канбан не требует спринтов, ролей и церемоний. Это не фреймворк с жёсткими правилами, а принцип работы, который накладывается на существующий процесс.

Четыре правила, без которых канбан не работает

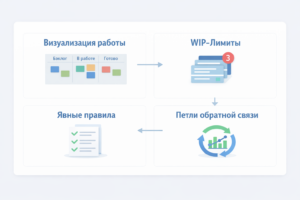

Упрощённые версии канбана — «просто три колонки на доске» — работают недолго. Полноценное внедрение системы канбан держится на четырёх принципах: визуализация потока работы (каждая задача — карточка, каждый этап — колонка, ничего не хранится в голове); WIP-лимиты (ограничение числа задач в работе на каждом этапе); явные правила (команда договаривается, что значит «задача готова к следующему этапу»); петли обратной связи (регулярный разбор метрик — cycle time, throughput, блокеры).

Канбан против Скрама: в чём принципиальная разница

Оба метода относятся к agile, но работают по-разному. Вот ключевые отличия:

Параметр Канбан Скрам
Итерации Непрерывный поток Фиксированные спринты (1–4 нед.)
Роли Не требует новых ролей Scrum Master, Product Owner, команда
Планирование По мере появления задач В начале каждого спринта
Метрики Cycle time, throughput Velocity, burndown
Лучше подходит Поддержка, сервисные команды, ops Продуктовая разработка с чёткими целями
Гибкость приоритетов Высокая — задачу можно добавить в любой момент Низкая — в спринт не добавляют

Канбан — это не инструмент. Это способ думать о работе — Дэвид Андерсон, основатель метода Kanban для IT.

Этапы внедрения системы канбан в команду

Внедрение канбан не требует остановки работы, переобучения всей команды или покупки дорогого софта. Оно начинается с одного листа бумаги или бесплатного аккаунта в Trello — и наращивается постепенно.

Первый шаг — визуализировать, а не автоматизировать

Самая частая ошибка на старте: команда сразу ищет «правильный инструмент» и тратит неделю на настройку Jira. Визуализация важнее автоматизации.

Начните с физической или простой цифровой доски. Нарисуйте колонки: Бэклог (всё, что планируется), В работе (задачи, которые активно делаются прямо сейчас), Проверка / Review (готово, ждёт проверки), Готово (завершённые задачи). Перенесите на доску все текущие задачи команды. Именно этот шаг — самый ценный: впервые за долгое время весь объём работы окажется перед глазами.

Как определить WIP-лимиты под размер вашей команды

WIP (Work In Progress) — количество задач, которые одновременно находятся в статусе «в работе». Без лимитов доска превращается в отображение хаоса вместо управления им.

Простая стартовая формула: WIP-лимит = количество человек на этапе × 1,5. Команда из четырёх разработчиков — лимит «в работе» равен 6 задачам. Это не догма, а отправная точка для экспериментов. Если задачи регулярно застревают в одной колонке — это сигнал, что лимит нужно снизить или что на этом этапе есть системная проблема.

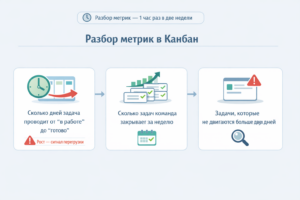

Ретроспектива по-канбански: что смотреть и как часто

Канбан не предполагает обязательных спринт-ретро, но требует регулярного разбора метрик. Достаточно одного часа раз в две недели: Cycle time — сколько дней задача проводит от «в работе» до «готово» (рост этого показателя — ранний сигнал перегрузки); Throughput — сколько задач команда закрывает за неделю (помогает строить прогнозы); Блокеры — задачи, которые не двигаются больше двух дней (каждый блокер разбирается отдельно).

Типичные ошибки при внедрении канбана и как их избежать

Большинство провалов при внедрении системы канбан происходят не из-за выбора неправильного инструмента, а из-за трёх-четырёх предсказуемых организационных ошибок.

Доска ради доски — главная ловушка первого месяца

Команда создаёт доску, переносит на неё задачи — и продолжает работать так же, как раньше. Карточки не обновляются, WIP-лимиты не соблюдаются, доска отражает не реальность, а то, как хотелось бы её видеть.

Признак этой ловушки: статус задачи на доске расходится с тем, что говорит сотрудник на стендапе. Выход — ежедневно начинать стендап с доски. Команда, которая видит расхождение публично, начинает её обновлять. Не из-за правила, а потому что неактуальная доска мешает разговору.

Когда команда саботирует систему — и что за этим стоит

Сопротивление канбану почти никогда не бывает иррациональным. За ним стоят конкретные страхи: что работа станет прозрачной и можно будет посчитать, кто «мало делает»; что потеряется автономия; что добавится бюрократия.

Лучший способ снять сопротивление — вовлечь команду в проектирование доски. Пусть сотрудники сами решат, какие колонки нужны, какие WIP-лимиты справедливы, как называть статусы. Система, которую придумали вместе, саботируется гораздо реже.

Инструменты для работы с канбан-доской

Выбор инструмента зависит от размера команды и зрелости процесса. Вот сравнение основных вариантов:

Инструмент Бесплатный план Метрики Лучше всего для
Trello Да, до 10 досок Базовые (через Power-Up) Малые команды, старт
Jira До 10 пользователей Расширенные (cycle time, CFD) IT-команды, интеграции с Git
YouTrack До 10 пользователей Есть Разработка, русскоязычная поддержка
Kaiten Да Расширенные Русскоязычные команды, гибкие доски
Notion Да Нет Личный канбан, небольшие задачи
Miro / физическая доска Да / бесплатно Нет Старт, оффлайн-команды

Для первого внедрения канбан достаточно Trello или физической доски со стикерами. Переходить на более мощный инструмент стоит тогда, когда команда начинает задавать вопросы о метриках — это признак зрелости процесса.

Как понять, что внедрение канбана прошло успешно

  • Канбан не внедряется раз и навсегда — он развивается вместе с командой. Но есть несколько признаков, которые говорят о том, что система начала работать по-настоящему.
  • Команда сама обновляет доску — не потому что требуют, а потому что это удобно. Доска стала инструментом, а не обязанностью.
  • Стендапы стали короче. Вопрос «кто что делает» закрывается за 30 секунд — достаточно посмотреть на доску. Стендап превращается в разговор о блокерах, а не в отчёт.
  • Блокеры замечают до дедлайна. Когда задача висит в одной колонке второй день подряд, кто-то в команде задаёт вопрос — без напоминания руководителя.
  • Cycle time начинает снижаться — обычно через 4–6 недель после внедрения, когда убираются первые системные узкие места.

Момент, когда команда приходит на ретро и говорит «давайте изменим этот этап, мы заметили вот такую закономерность» — это и есть показатель того, что канбан стал не методом управления командой, а инструментом команды для управления собой
