Главная → Возможности канбан → 6 основных практик Канбан-метода

6 основных практик Канбан-метода

admin Возможности канбан 1 мин

Когда я впервые показал команде доску с тремя колонками — «Надо», «Делаю», «Готово» — все обрадовались. Порядок, прозрачность, красота. Через три недели задачи перестали двигаться. Колонка «Делаю» раздулась до 40 карточек, никто не понимал, кто за что отвечает, и люди начали прятать задачи, чтобы не получать новые.

Я тогда работал в продуктовой команде из восьми человек. Мы думали, что внедрили Канбан. На самом деле мы повесили доску — и на этом остановились.

Разница между «доской» и «Канбан-методом» — в шести практиках. Без них доска — это просто список дел с красивым интерфейсом.

Почему «просто доска» — не Канбан

Канбан-метод сформулировал Дэвид Андерсон в 2007 году, опираясь на производственную систему Toyota. Это не инструмент и не приложение — это метод управления потоком работы через постепенные изменения в существующем процессе.

Ключевое слово — «постепенные». Канбан не требует ломать процессы и начинать с нуля. Он работает поверх того, что уже есть, и улучшает это шаг за шагом.

Метод держится на шести практиках. Они не работают по отдельности — каждая усиливает остальные. Вот они по порядку.

Практика 1. Сделать невидимую работу видимой

Первая практика — визуализация, но не в смысле «завести доску». В смысле отобразить реальный маршрут задачи так, как он происходит, а не как должен выглядеть в идеале.

Как выглядит типичная ошибка

Большинство команд начинают с трёх колонок: To Do → In Progress → Done. Это не описание процесса — это описание состояния. Задача «в работе» может означать что угодно: её пишут, её правят, она ждёт ревью, она завернулась на доработку.

Настоящая визуализация выглядит иначе:

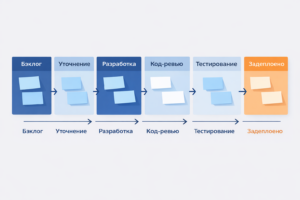

Бэклог → Уточнение → Разработка → Код-ревью → Тестирование → Готово к деплою → Задеплоено

Каждая колонка — конкретный шаг. Команда видит не «кто чем занят», а «где сейчас находится работа».

Swimlanes и блокеры

Если команда обрабатывает разные типы задач — фичи, баги, техдолг — их стоит разделить горизонтальными дорожками (swimlanes). Иначе баги будут конкурировать с плановыми задачами в одной очереди, и приоритеты будут размываться.

Блокеры обозначаются отдельно — красным стикером или специальной меткой. Главное правило: заблокированная задача должна быть видна всей команде, а не лежать тихо в чьём-то бэклоге.

Визуализация — это не про красоту. Это про то, чтобы проблемы стало невозможно не заметить — Дэвид Андерсон

Шаг для команды: возьмите любую задачу из последнего спринта и восстановите её реальный маршрут — через сколько рук она прошла, где ждала, где переделывалась. Это и есть ваш настоящий процесс.

Практика 2. Меньше задач одновременно — быстрее результат

WIP расшифровывается как Work In Progress — незавершённая работа. WIP-лимиты — это ограничение на количество задач, которые команда или конкретный человек может вести одновременно.

Интуитивно кажется, что больше задач в работе = больше прогресса. На деле всё наоборот.

Закон Литтла в одном предложении

Чем больше задач одновременно в системе, тем дольше каждая из них добирается до готовности. Это математика, а не мнение.

WIP команды из 4 человек Среднее время задачи
12 задач 18 дней
8 задач 12 дней
5 задач 7 дней

Цифры условные, но пропорция реальная — её легко проверить на своих данных за последние два месяца.

Как поставить лимит

Простое правило для старта: WIP = количество человек в команде × 1,5. Это не идеал, но лучше, чем ничего. Дальше лимит корректируется на основе реального Cycle Time.

Что делать, когда лимит нарушен: не брать новую задачу, а помочь протолкнуть существующую. Это называется «stop starting, start finishing» — один из базовых принципов метода.

Шаг для команды: поставьте временный лимит на колонку «В работе» и понаблюдайте одну неделю. Дискомфорт, который вы почувствуете — это и есть обнажение реальных проблем.

Практика 3. Найти узкое место раньше, чем оно остановит всё

Управление потоком — это наблюдение за тем, как задачи движутся через систему, и устранение того, что их тормозит.

Поток нарушен, когда задачи накапливаются в одной колонке, пока соседние стоят пустыми. Это называется узким местом — и оно всегда есть. Вопрос только в том, где именно.

Как читать накопительную диаграмму потока

Cumulative Flow Diagram (CFD) — главный инструмент этой практики. Он показывает, сколько задач находится в каждой колонке в каждый момент времени. Признаки проблемы:

  • одна полоса резко расширяется — там скапливается работа
  • разрыв между полосами растёт — Cycle Time увеличивается
  • плато на диаграмме — поток остановился

Пример из практики: в одной из команд код-ревью занимало в среднем 4 дня. Разработчик писал задачу за 2 дня, а потом она лежала в очереди к единственному senior-разработчику. Решение оказалось простым — выделить одного junior для парного ревью. Среднее время ревью сократилось до полутора дней.

Шаг для команды: посмотрите, в какой колонке задачи стоят дольше всего. Это ваше первое узкое место.

Практика 4. Правила должны висеть на стене, а не жить в голове

Явные политики — это зафиксированные вслух договорённости о том, как работает система. Когда задача переходит в следующую колонку? Что значит «готово»? Кто принимает решение о приоритете?

Почему устные договорённости не работают

Когда правила живут в голове, каждый понимает их по-своему. Задача зависает на границе колонок — один считает её готовой к тесту, другой нет. Вместо работы начинаются переговоры.

Явная политика для колонки «Готово к тестированию» может выглядеть так:

  • код прошёл автотесты
  • написан unit-тест для новой логики
  • задача описана в PR с примером воспроизведения
  • разработчик проверил на staging-окружении

Если хотя бы один пункт не выполнен — задача остаётся в разработке. Без обсуждений.

Классы обслуживания

Когда в систему прилетает срочная задача, без явной политики она ломает весь поток — все бросают текущее и бегут на новое. Классы обслуживания решают эту проблему: у «срочных» задач свой WIP-лимит и свои правила движения по доске. Обычно достаточно трёх классов: плановые задачи, срочные (expedite) и задачи с фиксированной датой.

Шаг для команды: напишите Definition of Done для одной колонки — той, где чаще всего возникают вопросы «а это уже готово?». Согласуйте за 15 минут.

Практика 5. Регулярные встречи, которые реально меняют процесс

В Канбан нет одного стендапа — есть система встреч с разными горизонтами. Каждая решает свою задачу.

Встреча Частота Длительность Фокус
Daily Kanban Ежедневно 15 мин Движение задач, блокеры
Replenishment Еженедельно 30 мин Пополнение бэклога
Service Delivery Review Ежемесячно 60 мин Метрики, качество
Operations Review Ежеквартально 90 мин Стратегия, ресурсы

Чем Daily Kanban отличается от скрам-стендапа

В Scrum стендап ходит по людям: «Что делал вчера? Что буду делать сегодня? Есть ли препятствия?»

В Канбан стендап ходит по доске — справа налево, от задач, которые ближе всего к готовности. Фокус на системе, а не на людях. Это меняет тональность: не «кто что делает», а «что нужно, чтобы вот эта задача двинулась дальше».

На практике такой формат занимает меньше времени и снимает ощущение отчёта.

Шаг для команды: на следующем стендапе начните не с людей, а с правой колонки доски. Пройдитесь по каждой задаче: что мешает, что нужно.

Практика 6. Менять процесс маленькими шагами — не революциями

Последняя практика — совместное улучшение через эксперименты. Именно она отличает Канбан от большинства методологий: никаких трансформаций с понедельника, никаких обязательных церемоний.

Принцип одного изменения

Любое улучшение — это гипотеза: «Если мы сделаем X, то Y улучшится». Одна гипотеза, один эксперимент, одна метрика. Иначе невозможно понять, что именно сработало.

Пример: команда предположила, что уменьшение WIP-лимита с 8 до 5 сократит Cycle Time. Поставили эксперимент на две недели, измерили. Cycle Time сократился с 12 до 8 дней. Зафиксировали изменение.

Мы в Strive встроили этот принцип в сам продукт — в Strive можно отслеживать Cycle Time и Throughput прямо внутри доски, без отдельных таблиц. Когда метрика видна в реальном времени, команда начинает задавать правильные вопросы сама — без коуча рядом.

С чего начать прямо сейчас

Шесть практик не нужно внедрять одновременно. Есть минимальный жизнеспособный Канбан, с которого можно начать за один день:

  1. Визуализация — нарисуйте реальный маршрут задачи, а не идеальный
  2. WIP-лимиты — поставьте любой лимит на колонку «В работе»
  3. Явные политики — напишите DoD для одной колонки

Остальные три практики — поток, встречи, улучшение — придут сами, как только первые три начнут работать.

Канбан не требует разрешения сверху, большого бюджета или сломанного процесса. Он требует только одного — начать замечать, где работа останавливается. Всё остальное следует из этого.
