Непрерывное улучшение в Kanban: системный подход после Kaizen

Непрерывное улучшение легко превратить в бесконечный список пожеланий: ускорить проверку, убрать лишнюю колонку, реже переключаться между задачами. Проблема начинается, когда команда меняет сразу несколько правил и через месяц не может объяснить, какое из них помогло. В Kanban улучшение строится иначе: команда наблюдает поток, выбирает одну проверяемую гипотезу, ограничивает эксперимент по времени и сравнивает результат с исходным состоянием.
Такой подход продолжает идею Kaizen, но добавляет ей рабочий контур. Изменение должно отвечать на конкретный сигнал системы: растущую очередь, долгую блокировку, нестабильное время выполнения или повторяющиеся возвраты. Тогда разговор идёт не о том, кто работал недостаточно быстро, а о том, какое правило процесса стоит проверить.
Чем системное улучшение отличается от набора инициатив
Kanban University относит к общим практикам метода принцип «улучшать совместно, развиваться экспериментально». В официальном руководстве по Kanban изменения связываются с обратной связью, моделями и безопасными экспериментами. Это означает три вещи.
- Проблему описывают через наблюдаемое состояние рабочего потока.
- Изменение формулируют как гипотезу с ожидаемым результатом.
- Решение сохранить или отменить изменение принимают после проверки данных.
Отдельная статья уже объясняет, как соединить Kaizen и Kanban. Здесь фокус уже: как организовать повторяемый цикл от сигнала до решения, чтобы улучшения не зависели от настроения руководителя или удачной ретроспективы.

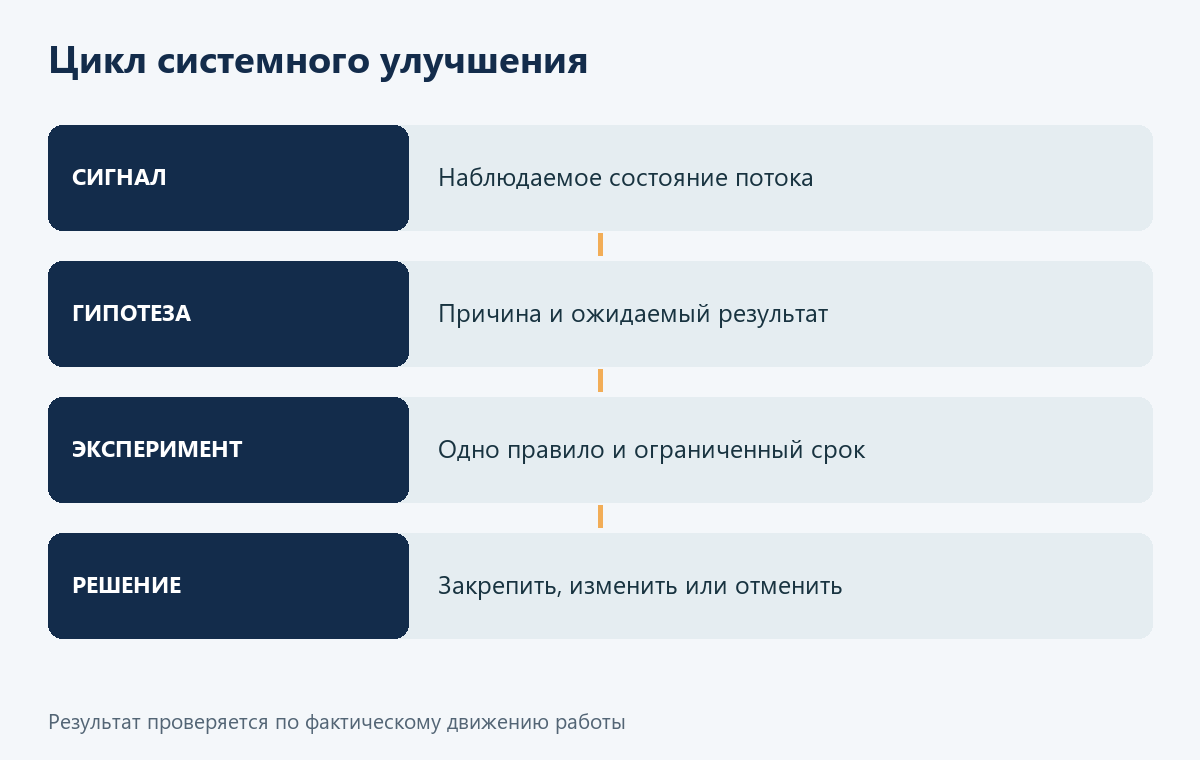

Начните с сигнала, а не с готового решения
Команда часто начинает с фразы «нам нужен ещё один этап» или «давайте введём новый отчёт». Это уже решение, хотя проблема ещё не определена. Сначала зафиксируйте сигнал в нейтральной форме.
Например:
- в колонке проверки регулярно остаются задачи старше десяти рабочих дней;
- срочные задачи вытесняют ранее начатую работу;
- карточки возвращаются из приёмки из-за отсутствующих критериев;
- время выполнения колеблется сильнее, хотя объём задач не изменился.
Наблюдение не должно превращаться в оценку человека. Формулировка «разработчик медленно проверяет» заранее назначает виновного. Формулировка «пять из восьми задач ждали проверки больше трёх дней» показывает часть системы, которую можно изучить.
Если сигнал пока виден только как ощущение, восстановите путь нескольких похожих задач. Материал о том, как найти узкое место, поможет отличить единичную задержку от повторяющейся очереди.
Выберите метрику под решение
Метрика нужна не для отчёта, а для выбора следующего действия. Если проблема в ожидании проверки, смотрите возраст задач в этой очереди и время ожидания. Если команда постоянно начинает новое, полезны число элементов в работе и WIP-лимит. Если обещания нестабильны, сравнивайте время выполнения однотипных запросов.
Не соединяйте все показатели в один «индекс эффективности». Разные метрики отвечают на разные вопросы. В The Kanban Guide 2025 к обязательным метрикам потока отнесены WIP, throughput, work item age и cycle time. Их совместное чтение помогает увидеть состояние потока, но само по себе не доказывает причину изменения.
Подробный разбор помогает выбрать метрики Kanban. Для одного эксперимента достаточно одного основного показателя и одного защитного. Например, команда хочет сократить ожидание проверки, но отдельно следит, не выросла ли доля возвратов.
Сформулируйте гипотезу в пяти частях
Рабочая гипотеза помещается в одну запись и отвечает на пять вопросов.
| Часть | Что записать | Пример |
|---|---|---|
| Сигнал | Что повторяется сейчас | Задачи ждут проверки дольше трёх дней |
| Предположение | Почему это происходит | Проверяющего назначают слишком поздно |
| Изменение | Какое одно правило проверяем | Назначаем проверяющего до начала работы |
| Ожидаемый сигнал | Что должно измениться | Возраст задач в проверке снижается |
| Срок | Когда принимаем решение | Через две недели |
Формулировка не обязана быть идеальной. Её задача — сделать ожидание явным. Если после эксперимента показатель не изменился, команда получает полезный результат: исходное объяснение оказалось недостаточным, и стоит проверить другую причину.
Ограничьте эксперимент
Без границ временное правило незаметно становится постоянным. Укажите тип задач, участок потока, срок и владельца разбора. Например, новое правило действует две недели только для клиентских запросов, а результаты обсуждаются на очередном обзоре сервиса.
Безопасный эксперимент должен позволять вернуться к прежнему состоянию. В официальных материалах Kanban University такие изменения описаны как safe-to-fail: если гипотеза не подтверждается, команда может откатить правило без разрушения системы. Это особенно важно, когда данных мало и причин задержки может быть несколько.
Не меняйте одновременно лимит WIP, порядок приоритизации и критерии готовности. Даже если поток улучшится, команда не поймёт, какое решение сохранить. Исключение оправдано, когда прежнее правило создаёт очевидный риск и его нельзя оставлять до конца измерения.

Сделайте эксперимент видимым на доске
Эксперимент не должен жить только в протоколе встречи. Отметьте карточки, к которым применяется новое правило, добавьте дату проверки и разместите гипотезу рядом с рабочей политикой. Тогда участники видят, что именно изменилось и на каком основании.
В Strive можно организовать общий поток и привязать обсуждение изменения к фактическим задачам. Сервис показывает работу, но критерий успеха и срок эксперимента команда определяет сама.
В Канбано удобно показать этапы работы и заметить, на каком участке накапливаются карточки. Чтобы наблюдение было полезным, статусы нужно обновлять при реальном событии, а не перед отчётной встречей.
Если колонки не соответствуют фактическим этапам, сначала уточните Kanban workflow. Иначе эксперимент будет измерять качество ведения доски, а не изменение процесса.
Разберите результат без охоты за успехом
В назначенную дату сравните сходные задачи до и во время эксперимента. Проверьте основной показатель, защитный показатель и наблюдения участников. Возможны четыре решения.
- Закрепить правило. Ожидаемый эффект появился, а качество или нагрузка не ухудшились.
- Продолжить наблюдение. Данных мало или период оказался нетипичным.
- Изменить гипотезу. Сигнал сохранился, но появилась более вероятная причина.
- Откатить изменение. Улучшения нет либо побочный эффект оказался сильнее пользы.
Не объявляйте успех только по среднему значению. Посмотрите, не скрывает ли оно несколько очень старых задач. Для визуального анализа распределения и очередей можно прочитать CFD, а для договорённостей о регулярном разборе — настроить петли обратной связи.
Пример: очередь проверки растёт
Команда заметила, что карточки быстро доходят до проверки, но затем стоят там несколько дней. На ретроспективе предложили добавить второго проверяющего. Вместо немедленного изменения ролей команда восстановила путь задач и увидела: проверяющий часто узнавал о работе только после её завершения.
Гипотеза звучала так: если назначать проверяющего при переводе задачи в работу и заранее согласовывать окно проверки, возраст карточек в очереди снизится. Правило применили к одному типу задач на две недели. Основным показателем стал возраст задач в проверке, защитным — доля возвратов.
В конце периода ожидание сократилось, а возвраты не выросли. Команда закрепила правило. Если бы результат не изменился, следующим шагом было бы изучение загрузки проверяющих, а не автоматическое добавление человека.
Ошибки, которые ломают цикл улучшения
- Собирать идеи без приоритета. Большой реестр инициатив создаёт новую очередь, но не помогает выбрать эксперимент.
- Менять людей вместо системы. Индивидуальные рейтинги по числу карточек стимулируют локальную оптимизацию и скрывают ожидания между этапами.
- Подгонять срок под желаемый результат. Дату разбора назначают заранее, а не переносят до появления красивой цифры.
- Игнорировать качество. Более быстрый поток с большим числом возвратов нельзя считать улучшением.
- Оставлять правило без владельца. Если никто не собирает данные и не проводит разбор, временное изменение становится привычкой.
Ритм на четыре недели
На первой неделе выберите повторяющийся сигнал и восстановите путь нескольких задач. На второй сформулируйте одно изменение, исходную линию и защитный показатель. В течение следующих двух недель применяйте правило к оговорённому типу работы и отмечайте исключения. В конце четвёртой недели примите одно из четырёх решений: закрепить, продолжить, изменить или откатить.
Системное улучшение в Kanban не требует постоянной перестройки. Команда связывает проблему с данными, превращает предложение в ограниченный эксперимент и сохраняет только те правила, которые помогают потоку. Так Kaizen становится не лозунгом, а повторяемым способом принимать решения.
